二、鋼架結構部分
A、操作程序:
1、先在基礎上放線,確定枕梁的位置
2、若用經過防腐處理的木枕梁,可以先在基礎上先鋪一層防潮紙,再把木枕梁放上去,
用螺栓把木枕梁牢牢地固定在基礎上;若用鋼枕梁,則同樣要先鋪層防潮紙,再把C 形鋼枕
梁先鋪放上(當然,遇到螺栓的地方還是要開孔的),調節(jié)整體水平,填實砼,
a) 蓋上U 形槽鋼,兩側打釘子(間隔30cm)。把螺栓上的螺帽旋緊(螺帽下應有墊
圈)。注:槽鋼與C 形鋼接頭應錯開。
b) 鋼梁以及木樓板的鋪設
c) 墻體制作與安裝
d) 樓梯制作
e) 二層天花梁以及木樓板的鋪設
f) 二層墻體制作
g) 屋架制作
(一)基礎安裝
1、基礎做好后的兩種情況:
a) 基礎是全澆式的,可以直接放線、樹墻,放線時要再一次核實尺寸,拉對角線找好
方正,確保墻體位置準確。
b) 基礎是架空式的,即是在條形基礎上鋪枕梁(如圖3)、架鋼梁,鋪木樓板之后再樹
墻(還有一種是用磚頭砌基礎,在磚基礎之上澆一層圈梁,并插上預埋鋼?,鋪上預制板不
過這種價錢低,質量也差,只適合對低消費人群,這里不作細講)。
接下來我們詳細介紹第二種情況的做法。

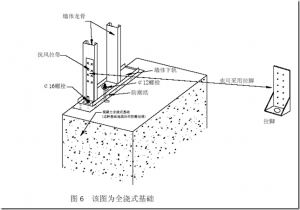

圖3
該圖為鋪設枕梁的示意圖。注:這里用的工具可選用:自攻螺絲槍、卷尺、水平尺、水
平管、水平儀、火藥槍。開孔的工具有:hole punch、手槍鉆、圓筒形開孔鉆頭、錐形開孔
鉆頭、等離子電氣割等。還要用到切割工具:如砂輪鋸、云石機等。
在鋪設枕梁時,往往還會遇到這種情況,即遇到基礎墻不連貫,中間有一個較大的缺

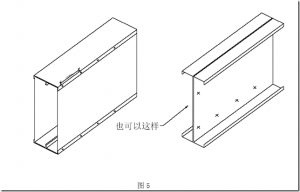

口,這時可以做個Box 搭過去,如圖4、5。如果跨度不是太大(≤610mm),且又無梁垂直擔
在上面,則可以不用考慮。
2、以上兩種做法都可以,如果跨度較大,鋼材壁厚可以采用≥1.5 的。BOX 可用角鐵固
定在基礎上,(即把角鐵先固定在BOX 上,然后放到位置,再用水泥鋼釘通過火藥槍把角鐵
固定在基礎上)。
4
在美國過來的圖紙以及施工上經常會看到用“拉腳”,主要用在加強螺栓上,即與φ16

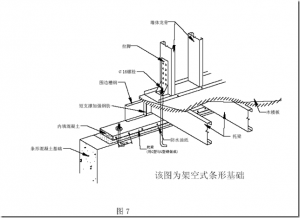

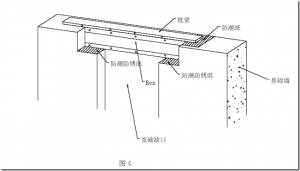

相連接,當然這里也可以把抗風拉帶換成“拉腳”將更牢。(注:該種為全澆式基礎,為了
防止首層室內潮氣太大,可以在地平內作防潮處理,可鋪油氈,即兩氈三油)。如圖6、7
